回收率、采购款项

垃圾 30%、废弃物40%、土石方50%,再利用回收率
拉废土 3、4、5

设备采购交货款:预 交 验 结清 10% 60% 25% 5%
设备:1 6 25 5

材料:预 进度款 结清 10% 85(95%) 5%
材料:10 95 5

网络计划

单代号:工作代号/工作名称/持续时间,仅实线箭头

双代号:可以有虚工作

双代号时标网络

!!!速记

正推取大算最早 (ES, EF)
逆推取小算最迟 (LS, LF)
总时差 (TF) = 下减上 (LS-ES) 👉 影响整个项目
自由时差 (FF) = 紧后工作最小的最早开始时 (后ES) - 本工作的最早完成时 (本EF) 👉 影响下一步活动

定额

按生产要素划分

  • 人工定额(时间定额与产量定额互为倒数)
  • 材料消耗定额(包含净用量和不可避免的损耗量)
  • 施工机械台班使用定额

挣值法

基础要素分析指标
AC实际成本 (Actual Cost)CV成本偏差 (Cost Variance)
BC预算成本 (Budgeted Cost)SV进度偏差 (Schedule Variance)
WP实际进度 (Work Performed)CPI成本指数 (Cost Performance Index )
WS计划进度 (Work Scheduled)SPI进度指数 (Schedule Performance Index)

指数< 1(偏差< 0)是不好,是超支、滞后

速记

ACWP 实成实进(实算成本)
BCWP 计成实进(挣值,公式开头
BCWS 计成计进(计算进度)

一表览

符号公式状态判定 ( <0 或 <1 )状态判定 ( >0 或 >1 )
成本偏差CVBCWP - ACWP超支 (实际>预算)节支
进度偏差SVBCWP - BCWS滞后 (实际进度<计划)超前
成本指数CPIBCWP / ACWP超支 (效率低)节支
进度指数SPIBCWP / BCWS滞后 (进度慢)超前

必须监理

三千万元公共,五万平住宅。
学校、剧院、体育馆。外资国重。

事故处理

!!!速记:调查从县,上报从市

一般较大重大特大
上报程序
调查程序

施工成本分析

!!!速记:会价、业广

5.5.1.1. 施工成本分析的内容和步骤(P229-P230)

会计核算主要是价值核算;
业务核算的范围比会计、统计核算要广;

会计记录具有连续性、系统性、综合性等特点,是施工成本分析的重要依据。
业务核算的特点是对个别的经济业务进行单项核算。

!!!速记:预算源投标、目标源施工、实际源实量

成本分析资料来源:

  • 预算成本来自 投标报价成本,
  • 目标成本来自 施工预算,
  • 实际成本来自 施工任务单的实际工程量、实耗人工和限额领料

成本分析基本方法:

  • 差额计算法、因素分析法、比较法、比率法

施工成本分类

核算划直间,形态划固变,计算划计实,构成划工期、质量、安全、绿色

成本核算划分:直接、间接
成本形态划分:固定、变动
成本是否可控划分:可控、不可控
成本计算标准划分:计划、实际
成本要素构成划分:工期、质量、安全、绿色

成本计划类型

阶段依据
竞争施工投标及签订合同招标文件(合同条件、投标者须知、技术规范、设计图纸和工程量清单)
指导选派项目经理合同价、企业定额标准
实施工程项目施工准备项目实施方案、企业施工定额

图分析

工具特点/用途
因果分析图一次分析一个问题,逐层排查,确定主要原因
排列图直观、主次分明
直方图了解统计数据的分布特征,从中掌握质量能力状态。
观察分析生产过程质量是否处于正常、稳定和受控状态。

责任矩阵

纵人员,横活动

负责、参与、审查、支持
施工管理-责任矩阵

迟延交付违约金

2.2.4.1. 材料采购合同管理(P94-P96)

  • 0.08% 每天
  • 最高 10%

2.2.4.2. 设备采购合同管理(P96-P99)

  • 1周0.5%
  • 5周1%
  • 9周1.5%

网络图绘制

计划准备阶段
`1. 调查研究
2. 确定网络计划目标

网络图绘制阶段
3. 工程项目分解
4. 确定逻辑关系
5. 绘制网络图

时间参数计算阶段
6. 估计工作持续时间
7. 计算网络计划时间参数
8. 确定关键工作和关键线路

优化阶段
9. 优化网络计划
10. 编制正式网络计划

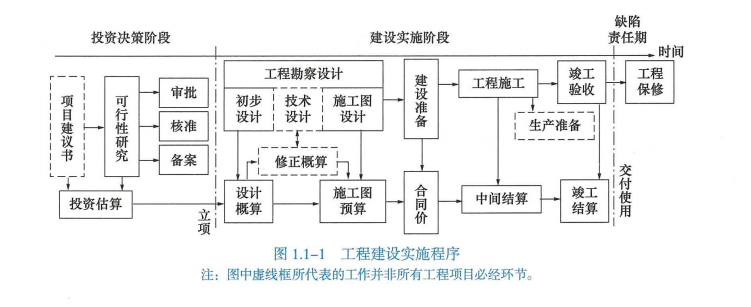

工程建设实施程序

工程建设实施程序

组织结构形式

类型图示优点缺点

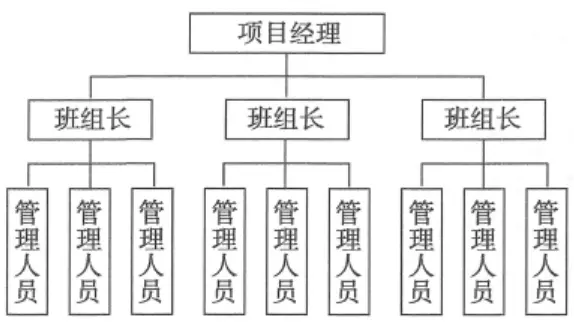

直线式直线式.webp结构简单、权力集中、易于统一指挥、隶属关系明确、职责分明、决策迅速。无法实现管理工作专业化,不利于提高项目管理水平。

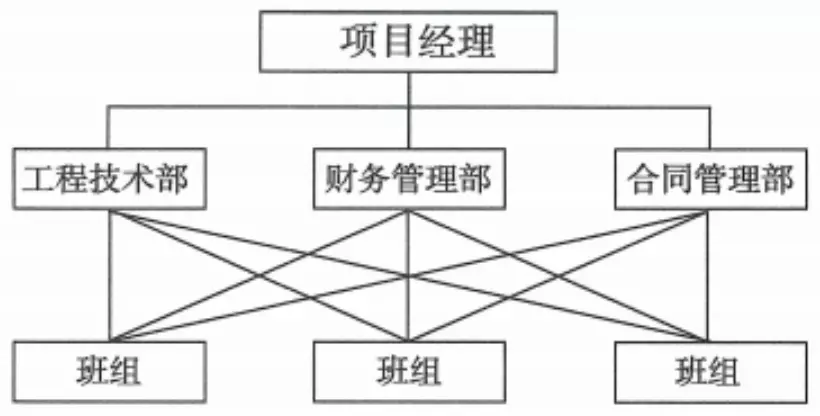

职能式职能式.webp强调管理业务专门化,注意发挥各类专家在项目管理中的作用。由于管理人员业务工作专业化,易于提高工作质量,同时可以减轻领导者负担。由于这种组织结构存在多头领导,使下级执行者接受多方指令,容易造成职责不清。
直线职能式直线职能式.webp集中领导、职责清楚,有利于提高管理效率。这种组织结构中各职能部门之间的横向联系差,信息传递路线长,职能部门与指挥者之间容易产生矛盾。

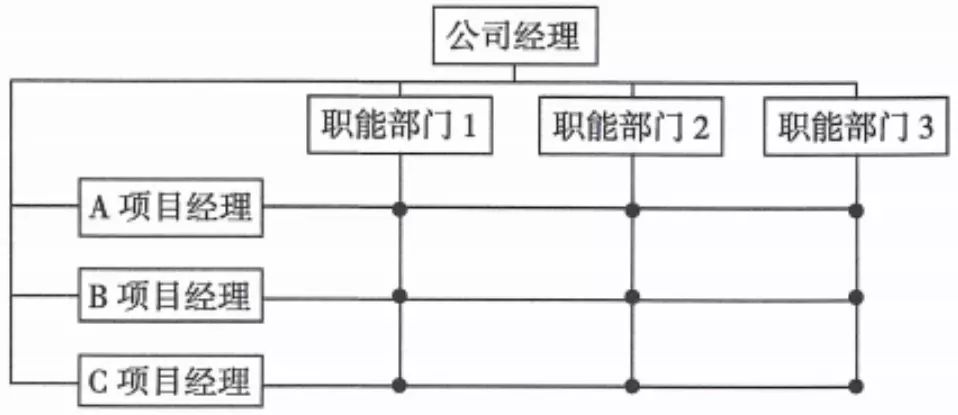

矩阵式矩阵式.webp能够根据工程任务的实际情况灵活组建与之相适应的项目管理机构,实现集权与分权的最优结合,有利于调动各类人员的工作积极性,使项目管理工作顺利进行。矩阵式组织结构的稳定性较差,尤其是业务人员的工作岗位调动频繁。此外,矩阵中每一位成员同时受项目经理和职能部门经理的双重领导,如果处理不当,会造成矛盾,产生扯皮现象。
